L’avancement du poste P10

15/03/2018

Fin 2017, le Groupement Constructeur a terminé l’implantation des 68 pieux de fondation du poste P10 et l’opération maritime de mise en place d’enrochements sous le poste.

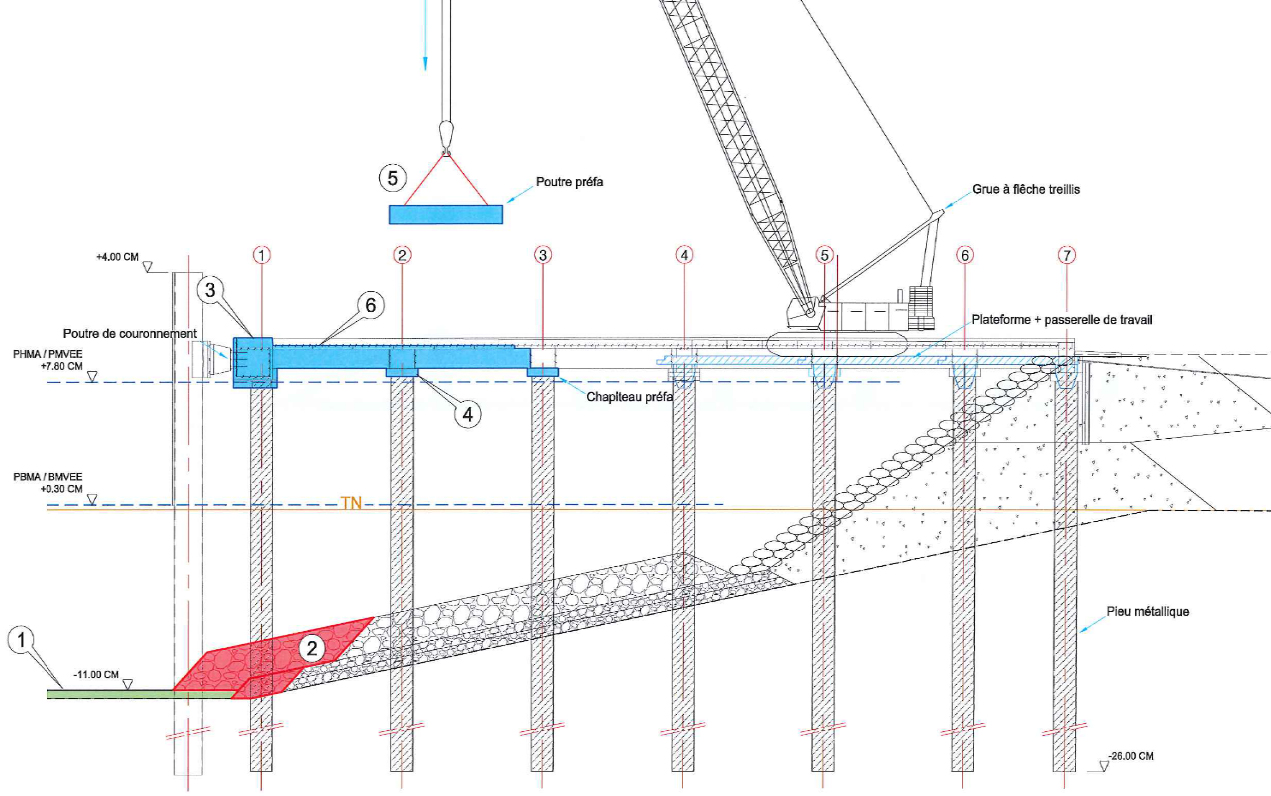

Les équipes du chantier ont désormais entamé la fabrication des premiers chapiteaux (pièces en béton armé préfabriquées sur site) qui commenceront à être posés au printemps. Ils permettront la mise en place de poutres entre les pieux et l’imbrication de pré-dalles également préfabriquées sur mesure : un véritable Méccano© à la dimension du futur poste ferries, avant coulage de la dalle supérieure du quai.
